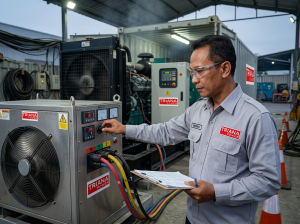

Genset yang bisa menyala belum tentu mampu menanggung beban penuh. Load testing genset adalah tahap yang membuktikan kesiapan unit dalam kondisi nyata. Melewatinya adalah keputusan yang konsekuensinya muncul di waktu paling tidak tepat.
Apa yang Dimaksud dengan Load Testing pada Genset?
Load testing menjalankan genset di bawah beban terkontrol hingga 100% kapasitas nominalnya. Bukan sekadar tes nyala, tapi verifikasi bahwa seluruh sistem, dari mesin, alternator, AVR, hingga pendingin, bekerja stabil di bawah beban nyata. Prosedurnya menggunakan load bank yang mensimulasikan beban listrik tanpa perlu terhubung ke instalasi aktif.
Tujuan Load Testing vs Commissioning Biasa
| Aspek | Commissioning Biasa | Load Testing |
| Tujuan | Verifikasi instalasi dan fungsi dasar | Verifikasi performa di beban nyata |
| Beban yang digunakan | Ringan atau tanpa beban | Bertahap hingga 100% kapasitas |
| Durasi | 15 sampai 30 menit | 1 sampai 4 jam |
| Parameter diukur | Tegangan, frekuensi, fungsi panel | Tegangan, suhu, oli, konsumsi BBM, THD |
| Deteksi masalah tersembunyi | Terbatas | Ya |
| Output dokumen | Berita acara instalasi | Laporan load test resmi |
Apa Risiko jika Genset Dioperasikan Tanpa Load Testing?
Genset yang tidak melalui load testing bisa terlihat normal dalam kondisi ringan, tapi menyimpan masalah yang baru muncul saat beban penuh tiba-tiba diperlukan. Hal tersebut bisa dicegah dengan load testing yang dilakukan sebelum unit beroperasi secara aktif.
Wet Stacking pada Mesin Diesel yang Tidak Dibebani Optimal
Wet stacking terjadi saat mesin diesel beroperasi lama di bawah 30% kapasitasnya, menyebabkan bahan bakar tidak terbakar sempurna menumpuk di exhaust. Akibatnya bisa serius: asap hitam, performa menurun, hingga kerusakan turbocharger dan ring piston. Load testing di beban 50-75% adalah cara paling efektif untuk membersihkan sekaligus mencegahnya.
Kegagalan yang Baru Terdeteksi saat Keadaan Darurat
Masalah seperti AVR yang tidak stabil di beban penuh, sistem pendingin yang tidak memadai saat mesin bekerja keras, atau komponen alternator yang mulai melemah tidak akan terdeteksi saat genset hanya dinyalakan sebentar tanpa beban. Genset yang tampak normal saat dikontrol bisa trip atau mati mendadak tepat saat PLN padam dan seluruh beban gedung dipindahkan ke genset sekaligus.
Prosedur Load Testing Genset yang Benar
- Persiapan awal: cek kondisi servis mesin termasuk oli, coolant, dan filter bahan bakar. Sambungkan load bank sesuai kapasitas genset yang akan diuji.
- Pemanasan tanpa beban: nyalakan genset dan biarkan idle 5 sampai 10 menit hingga suhu mesin mencapai kondisi stabil.
- Beban bertahap 25 persen: tambahkan beban ke 25 persen kapasitas, tahan 15 sampai 30 menit, catat semua parameter operasional.
- Beban 50 persen: tingkatkan ke 50 persen kapasitas, tahan 30 menit, pantau suhu mesin dan stabilitas tegangan secara kontinu.
- Beban 75 persen: tingkatkan ke 75 persen, tahan 30 sampai 60 menit. Ini tahap di mana wet stacking biasanya dibersihkan secara efektif.
- Beban 100 persen: jalankan di kapasitas penuh minimal 1 sampai 2 jam, pantau seluruh parameter secara kontinu tanpa henti.
- Step-down bertahap: turunkan beban secara bertahap sebelum mesin dimatikan. Jangan langsung matikan dari kondisi beban penuh.
Parameter yang Dipantau Selama Load Test
| Parameter | Alat Ukur | Nilai yang Diterima |
| Tegangan output | Voltmeter | Stabil di plus minus 2% dari tegangan nominal |
| Frekuensi output | Frekuensi meter | 50 Hz plus minus 0,5 Hz |
| Suhu air pendingin | Sensor mesin | Di bawah suhu maksimum pabrikan |
| Tekanan oli mesin | Pressure gauge | Sesuai spesifikasi pabrikan |
| THD (harmonic distortion) | Power analyzer | Di bawah 5% untuk beban sensitif |
| Konsumsi bahan bakar | Flow meter | Sesuai spesifikasi pabrikan plus minus 5% |
| Suhu exhaust | Pyrometer | Dalam batas normal yang ditetapkan pabrikan |
Seberapa Sering Load Testing Perlu Diulang?
- Setiap 12 bulan sekali untuk genset standby yang jarang dioperasikan, agar kondisi aktualnya tetap terverifikasi secara berkala.
- Setelah overhaul atau penggantian komponen utama seperti alternator, AVR, atau mesin, untuk memastikan sistem berfungsi sebagaimana mestinya setelah perbaikan.
- Setelah genset tidak digunakan dalam waktu lama, lebih dari 6 bulan, sebelum dikembalikan ke operasional aktif.
- Ketika ada perubahan signifikan pada beban yang akan ditanggung, misalnya setelah renovasi gedung atau penambahan peralatan baru yang besar.
Untuk fasilitas kritis seperti rumah sakit atau data center, load testing tahunan bukan sekadar praktik baik melainkan bagian dari standar operasional yang tidak bisa diabaikan. Gunakan jasa teknisi atau distributor genset yang bisa memberikan laporan load test resmi sebagai dokumentasi yang bisa diverifikasi.
FAQ (Frequently Asked Question)
Apakah load testing bisa dilakukan sendiri tanpa teknisi?
Secara teknis, load testing membutuhkan peralatan khusus seperti load bank dan power analyzer yang tidak tersedia di sembarang tempat. Selain itu, membaca dan menginterpretasikan parameter seperti THD dan tekanan oli membutuhkan pengetahuan teknis yang spesifik. Untuk genset kapasitas kecil dengan kebutuhan non-kritis, beberapa teknisi berpengalaman memang bisa melakukannya dengan peralatan portable. Tapi untuk genset industri atau fasilitas kritis, load testing harus dilakukan oleh teknisi bersertifikat yang bisa mengeluarkan laporan resmi.
Berapa lama waktu yang dibutuhkan untuk satu sesi load testing?
Tergantung kapasitas genset dan kondisi awal mesin. Untuk genset kecil di bawah 50 KVA, sesi load testing biasanya berlangsung 2 sampai 3 jam termasuk tahap step-up dan step-down. Untuk genset kapasitas besar di atas 100 KVA atau genset yang sudah lama tidak dioperasikan, prosesnya bisa mencapai 4 jam atau lebih karena setiap tahap beban perlu waktu stabilisasi yang lebih panjang.
Apakah load testing wajib secara regulasi di Indonesia?
Untuk instalasi genset yang memerlukan SLO (Sertifikat Laik Operasi) dari Kementerian ESDM, load testing biasanya menjadi bagian dari proses verifikasi teknis sebelum sertifikat dikeluarkan. Di luar kewajiban SLO, load testing adalah persyaratan teknis yang sering diminta oleh insurer atau manajemen risiko fasilitas kritis. Meskipun tidak ada regulasi tunggal yang mewajibkannya untuk semua jenis instalasi, melewatkannya untuk genset operasional penting adalah risiko yang sulit dibenarkan.
Di mana bisa mendapatkan layanan load testing genset di Jawa Tengah?
Untuk wilayah Jawa Tengah, layanan load testing biasanya bisa didapatkan melalui distributor genset yang juga memiliki divisi teknis atau servis. Triana Bintang di Semarang, misalnya, sudah menangani kebutuhan teknis genset dari berbagai skala sejak lama dan bisa menjadi titik awal yang baik untuk menanyakan ketersediaan layanan ini sekaligus memastikan teknisi yang mengerjakan familiar dengan unit yang dimiliki.
Apakah genset baru dari pabrikan sudah melalui load testing sebelum dikirim?
Pabrikan umumnya melakukan factory acceptance test (FAT) sebelum unit dikirim, tapi ini berbeda dari site load testing. FAT dilakukan di fasilitas pabrikan dengan kondisi yang terkontrol, sementara site load testing dilakukan di lokasi instalasi aktual untuk memverifikasi performa di kondisi nyata termasuk kualitas instalasi, panjang kabel, kondisi lingkungan, dan beban aktual yang akan ditanggung. Kedua prosedur ini saling melengkapi, bukan menggantikan satu sama lain.
